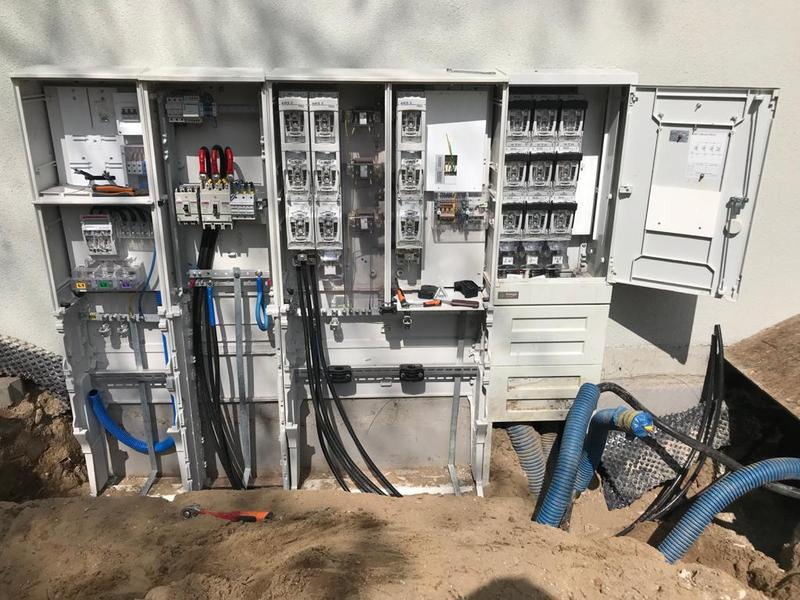

Koszt przyłącza prądu w Polsce w 2026 roku różni się w zależności od regionu. Na marginesie, sprawdź, ile energii zyskasz dzięki instalacji 8 kW. Na przykład w Giżycku, przyłączenie działki o standardowej mocy 12 kW kosztuje od 2000 do 4000 zł. Za przyłącze kablowe zapłacimy 60-80 zł za każdy kilowat, natomiast przyłącze napowietrzne wyniesie 40-50 zł za kW. W trudnych terenach, ze względu na dłuższe trasy i specyfikę gruntu, należy spodziewać się dodatkowych wydatków.
- Koszt przyłącza prądu w 2026 roku różni się w zależności od regionu oraz rodzaju przyłącza (napowietrzne lub kablowe).
- Przykładowe koszty w różnych lokalizacjach: Giżycko (2000-4000 zł), pomorskie (3000-7000 zł), Dolny Śląsk (2500-5000 zł).
- Oczekiwanie na przyłącze może trwać od 6 miesięcy do roku, w zależności od lokalizacji i obciążenia operatora.
- Kluczowe kroki do przyłączenia to złożenie wniosku, oczekiwanie na warunki przyłączenia, opracowanie projektu, podpisanie umowy oraz realizacja przez operatora.
- Koszt związany z dokumentacją projektową wynosi od 1000 do 1500 zł. Umożliwia to uniknięcie poprawek i przyspieszenie procesu.
- Warto skonsultować się z lokalnym operatorem i geodetą, aby dokładnie oszacować koszty oraz czas realizacji i uniknąć nieprzewidzianych wydatków.
- Niektóre gminy oferują wsparcie finansowe lub preferencyjne warunki, co może pomóc w obniżeniu kosztów przyłączenia.
- Wczesne złożenie wniosków oraz wybór optymalnego systemu przyłączenia może zredukować czas oczekiwania oraz całkowite koszty inwestycji.
W pomorskim wybrzeżu ceny przyłączy elektrycznych wynoszą od 3000 do 7000 zł. Tutaj kluczowe znaczenie ma nie tylko odległość do sieci, ale także warunki terenowe. Na gruntach podmokłych czy skalistych, ceny robocizny mogą wzrosnąć o 20-30%. W Gdańsku opłaty za przyłącze są bardziej stabilne, chociaż nadal różnią się w zależności od operatora.
Jak oszczędzić na przyłączu prądu w 2026 roku i unikać nieprzyjemnych kosztów
Na Dolnym Śląsku koszty przyłącza wahają się od 2500 do 5000 zł. Solidne projekty techniczne mogą pomóc zoptymalizować wydatki oraz przyspieszyć czas oczekiwania na podłączenie. Pamiętajmy, że przekroczenie długości 200 metrów podnosi koszty o 50-100 zł za każdy dodatkowy metr. Dokładna analiza przed zakupem działki może zapobiec nieprzyjemnym niespodziankom. Pozostając przy temacie, poznaj najlepsze wskazówki dotyczące wyboru skrzynki licznikowej.

Podsumowując, w Polsce stawki za przyłącze prądu są zróżnicowane i zależą od lokalnych rozwiązań oraz terenu. Przed zakupem działki warto skontaktować się z lokalnym operatorem, aby uzyskać dokładne informacje o kosztach i czasie oczekiwania. W 2026 roku staranne planowanie inwestycji pozwoli cieszyć się nowym domem bez zbędnych zmartwień.
Jak przygotować się do przyłącza prądu do działki w 2026 roku
W poniższej liście przedstawiam kluczowe kroki, które pomogą w efektywnym przyłączeniu działki do sieci energetycznej w 2026 roku. Zawiera ona istotne formalności, koszty oraz czas realizacji, co ułatwi planowanie tego procesu.
- Złożenie wniosku o określenie warunków przyłączenia – Przygotuj i złóż wniosek do Operatora Systemu Dystrybucyjnego, którym w przypadku Mazur jest PGE Dystrybucja. Dokumentacja musi zawierać potwierdzenie tytułu prawnego do działki oraz mapę geodezyjną.
- Oczekiwanie na warunki przyłączenia – Operator ma ustawowy termin 30 dni na rozpatrzenie wniosku. Często proces ten trwa dłużej, dlatego warto aktywnie śledzić status wniosku.
- Opracowanie projektu przyłącza energetycznego – Po uzyskaniu warunków przyłączenia, zleć doświadczonemu projektantowi stworzenie szczegółowego projektu. Upewnij się, że projekt spełnia wszystkie wytyczne.
- Podpisanie umowy o przyłączenie – Po zatwierdzeniu projektu podpisz umowę z OSD. Brak działania w ciągu 60 dni może skutkować wygaszeniem umowy oraz koniecznością ponownej aplikacji.
- Realizacja przyłącza przez OSD – Czas realizacji tego etapu wynosi od kilku miesięcy do roku. Zaplanuj dodatkowy czas na ewentualne opóźnienia związane z rozbudową sieci przez operatora.
- Instalacja wewnętrznych prac elektrycznych – Po wykonaniu przyłącza przez OSD samodzielnie zainstaluj wewnętrzne instalacje elektryczne i zgłoś gotowość do przyłączenia liczników energii do systemu.
- Zawarcie umowy o dystrybucję energii – Po zainstalowaniu wewnętrznych instalacji zawrzyj umowę na dystrybucję i sprzedaż energii elektrycznej. Dopiero po tym kroku będziesz mógł korzystać z prądu na działce.
| Opis | Koszt (zł) | Czas realizacji | Uwagi |
|---|---|---|---|
| Przyłącze prądu - moc 12 kW (napowietrzne) | 1,200 - 1,800 | Od 6 do 18 miesięcy | Opłaty za każdy dodatkowy metr powyżej 200 m |
| Przyłącze prądu - moc 12 kW (ziemne) | 1,800 - 2,400 | Od 6 do 18 miesięcy | Droższe z uwagi na trudniejsze warunki |
| Skrzynka z licznikem prądu | 510 - 2,813 | 2-3 tygodnie (zakup i montaż) | Cena uzależniona od liczby faz i zabezpieczeń |
| Dokumentacja projektowa przyłącza prądu | 1,000 - 1,500 | 2-4 tygodnie | Konieczne upewnienie się o zgodności z normami |

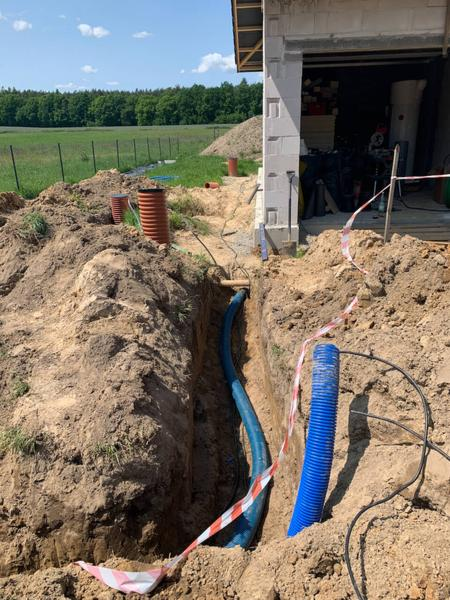

| Przyłącze wody | 8,000 - 12,000 | Od 2 do 8 miesięcy | Czas realizacji uzależniony od wymaganych projektów |
| Przyłącze kanalizacji | 6,000 - 20,000 | Od 4 do 12 miesięcy | Wysokie koszty ze względu na trudności terenowe |
| Przyłącze gazowe (do 15 m) | 3,500 | Od 3 do 6 miesięcy | Dodatkowe koszty za każdy metr powyżej 15 m |
| Geodeta - mapa do celów projektowych | 700 - 1,500 | 1-2 tygodnie | Wymagana dla przygotowania projektu |
| Inwentaryzacja powykonawcza | 700 - 1,300 | 1-2 tygodnie | Bez tego nie uzyskasz pozwolenia na użytkowanie |
| Nieprzewidziane wydatki | 2,000 - 5,000 | W zależności od problemów | Rekomendowane zabezpieczenie finansowe |
| Całkowity koszt uzbrojenia działki | 15,000 - 50,000 | Do 12 miesięcy | Uzależnione od lokalizacji i wymagań |

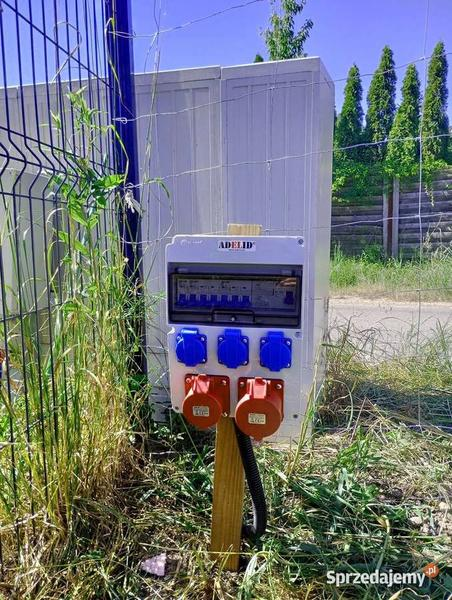

Formalności i procedury związane z przyłączeniem do sieci energetycznej
Przyłączenie do sieci energetycznej może wydawać się formalnością, ale w praktyce wymaga cierpliwości i konsekwencji. Zanim rozpoczniemy budowę wymarzonego gniazdka, musimy przejść przez skomplikowany proces formalności. Kluczowym krokiem pozostaje złożenie wniosku o określenie warunków przyłączenia. Bez tego ani rusz!
Jakie dokumenty są nam potrzebne? Wniosek musi zawierać informacje o planowanej mocy przyłączeniowej, zazwyczaj od 6 do 12 kW dla standardowego domu jednorodzinnego. Dołączamy również potwierdzenie tytułu prawnego do nieruchomości oraz, w większości przypadków, dokumentację projektową. Po złożeniu wniosku czekamy na decyzję operatora, która zazwyczaj przychodzi w ciągu 30 dni. W teorii brzmi to prosto, lecz w praktyce zdarzają się opóźnienia.
Należy pamiętać, że rzeczywisty czas oczekiwania na przyłączenie często wynosi od 6 do 18 miesięcy, a to zależy od lokalizacji i obciążenia operatora. Dlatego najlepiej złożyć wniosek jak najwcześniej, najlepiej przy zakupie działki. Im szybciej to zrobimy, tym prędzej przystąpimy do budowy.
Droga do energii: etapy przyłączenia i ich koszty, które warto znać!

Po otrzymaniu warunków przyłączenia przystępujemy do opracowywania projektu przyłącza energetycznego. Ten krok wymaga współpracy z profesjonalnym projektantem. Musimy zagwarantować, że projekt odpowiada wydanym warunkom, aby uniknąć poprawek. Koszt takiego projektu wynosi średnio od 1000 do 1500 zł, co warto uwzględnić w budżecie.
Gdy projekt zostanie zaakceptowany, podpisujemy umowę o przyłączenie i oczekujemy na realizację. Pojawia się pytanie o rodzaj przyłącza – wybieramy między droższym przyłączem ziemnym, a tańszym napowietrznym. Koszt przyłącza ziemnego oscyluje od 1500 do 2400 zł, natomiast napowietrzne to wydatek w granicach 1200 do 1800 zł.

Losowe okoliczności, takie jak dostępność ekip wykonawczych, mogą opóźnić realizację. Pamiętajmy również, że odpowiadamy za wykonanie wewnętrznych instalacji elektrycznych oraz formalne zgłoszenie ich gotowości do przyłączenia przed włączeniem prądu na naszej działce. Skoro zahaczamy o ten temat to sprawdź, ile wyniosą koszty przyłącza prądu w 2026 roku.
Podsumowując, każdy etap przyłączania do sieci energetycznej wymaga starannego planowania. Kluczem do sprawnego zakończenia tej procedury są dobre przygotowanie oraz znajomość wymaganych dokumentów. Im szybciej szukasz niezbędnych informacji, tym szybciej twój dom stanie się gotowy do odbioru energii!
Ciekawostką jest, że niektóre gminy oferują dodatkowe wsparcie finansowe lub preferencyjne warunki przyłączenia dla nowych inwestycji budowlanych, co może znacząco obniżyć koszty przyłączenia prądu do działki. Warto zasięgnąć informacji w lokalnym urzędzie, aby skorzystać z dostępnych programów wsparcia.
Czas oczekiwania na przyłącze – dlaczego jest tak długi?
Czas oczekiwania na przyłącze do mediów, takich jak woda, prąd czy gaz, stanowi istotny problem dla wielu inwestorów. Zdarza się, że znajomi zapewniają, iż wszelkie formalności uda się załatwić w kilka tygodni, jednak rzeczywistość często stawia nas w obliczu znacznie dłuższego procesu. W 2026 roku przyłączenia wydają się skomplikowane, wymagają nie tylko cierpliwości, ale również przemyślanej strategii działania.
Teoretycznie od momentu złożenia wniosku o przyłącze do fizycznego montażu licznika powinno minąć kilka miesięcy. Operatorzy deklarują określone terminy, na przykład 30 dni na wydanie warunków przyłączenia prądu. Rzeczywistość wygląda jednak inaczej; czas oczekiwania może wydłużyć się nawet do 18 miesięcy, szczególnie w gęsto zabudowanych obszarach. Problemy pojawiają się już na etapie projektowania i uzgodnień, co w efekcie generuje frustrację oraz dodatkowe koszty. Zdarza się, że opóźnienia w rozwiązaniach paraliżują cały projekt budowy.
Jak błędy w dokumentacji oraz rosnący ruch inwestycyjny blokują realizację przyłączy?
Na długie czasy oczekiwania wpływa kilka kluczowych czynników. Po pierwsze, błędy w dokumentacji mogą całkowicie zablokować proces. Jeżeli wniosek wpłynie bez wszystkich wymaganych załączników lub dokumentacja okaże się niekompletna, pojawiają się poważne utrudnienia. Kiedy przyłącze ma przebiegać przez drogę publiczną, wymagane staje się uzyskanie zgody od zarządcy drogi, co również wydłuża czas oczekiwania. Formalności te mogą zająć dodatkowe tygodnie lub miesiące. Uzgodnienia w ramach Narady Koordynacyjnej, dotyczące kolizji z istniejącymi instalacjami, także potrafią trwać znacznie dłużej niż zakładano.
Rynkowa sytuacja odgrywa równie ważną rolę. Wzmożony ruch inwestycyjny w okolicy skutkuje zwiększoną liczbą wniosków, co obciąża urzędników i operatorów sieci. To prowadzi do dalszych opóźnień w zatwierdzaniu dokumentacji. Problemy nasilają się, gdy brakuje mocy przyłączeniowej; czasami konieczność budowy nowych stacji transformacyjnych staje się nieunikniona, co wstrzymuje czas inwestycji. Dlatego warto być na bieżąco z procedurami i działać sprawnie, aby zminimalizować czas oczekiwania na przyłącze.
W obecnych czasach, planując inwestycje, ważne jest uwzględnienie wszystkich aspektów związanych z przyłączami do mediów. Staranna dokumentacja i znajomość procedur mogą znacznie przyspieszyć cały proces.
Jak obniżyć koszty uzbrojenia działki przy zakupu mediów?

Obniżenie kosztów uzbrojenia działki przy zakupie mediów wymaga przemyślanej strategii. Poniżej przedstawiamy kluczowe wskazówki, które pomogą w efektywnym planowaniu procesu uzbrajania oraz ograniczeniu wydatków.
- Wczesne złożenie wniosków o uzgodnienie warunków przyłączenia: Szybkie złożenie wniosków o warunki przyłączenia (np. wody, prądu) po zakupie działki minimalizuje ryzyko opóźnień. Ponieważ proces przyłączenia trwa często wiele miesięcy, błyskawiczna reakcja ma kluczowe znaczenie.
- Wybór optymalnego systemu przyłączy: Decyzja między przyłączem kablowym a napowietrznym wpływa na koszty. Przyłącze napowietrzne jest zazwyczaj tańsze, podczas gdy kablowe zapewnia większą niezawodność i estetykę, co warto wziąć pod uwagę w dłuższym okresie.
- Skorzystanie z profesjonalnego projektanta: Wynajęcie doświadczonego projektanta do dokumentacji technicznej pozwala uniknąć błędów w projektach. Dzięki temu można skrócić czas realizacji i zredukować dodatkowe koszty związane z poprawkami.
- Badanie warunków terenowych: Znajomość specyfiki terenu oraz rodzaju gruntów ułatwia dokładne oszacowanie kosztów. W trudnych warunkach terenowych lub przy skalistym podłożu wskazana jest konsultacja z geodetą przed rozpoczęciem prac.
- Analiza alternatywnych źródeł energii: Inwestycja w odnawialne źródła energii, takie jak panele fotowoltaiczne czy pompy ciepła, może przynieść długoterminowe oszczędności. Przed podjęciem decyzji warto skonsultować się z ekspertem w celu oszacowania opłacalności.
Źródła:
- https://projektowanieprzylaczy.pl/blog/ile-trwa-przylacze-w-polsce-prawda-vs-rzeczywistosc-2026
- https://marcinkedzierski.com/jak-podlaczyc-dzialke-do-pradu-na-mazurach/
- https://saveinvest.pl/co-wplywa-na-koszty-uzbrojenia-dzialki-i-jak-je-ograniczyc/
- https://mazaronieruchomosci.pl/ile-kosztuje-uzbrojenie-dzialki-w-2026-sprawdz-koszty/
